英伟达推出DSX POD模块化AI工厂,计划2027年初交付

作者: 芯水
更新时间: 2026-10-26 13:11

英伟达在2026年10月21日推出DSX POD模块化AI工厂参考设计,准备将Vera Rubin计算系统连同供电、液冷和网络设施一起装进集装箱,出厂前完成集成与测试。合作伙伴计划从2027年初开始在全球交付,客户收到设备后,再接入现场已经准备好的配套设施。

英伟达推出DSX POD模块化AI工厂,计划2027年初交付

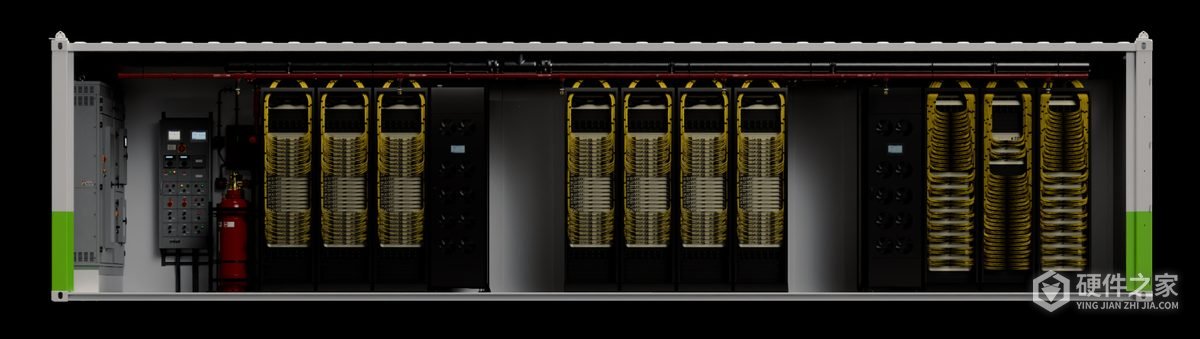

把现场安装工作提前到制造工厂

传统部署需要在机房协调设备到货、布线、接电和管路施工。DSX POD将计算、网络、布线、机架级供电以及液冷的安装集成移到制造工厂,机架之间的连接和功能验证也在发货前完成。

这套设计将Vera Rubin系统和运行所需的基础设施组合成可以重复制造的预装模块。与此同时,客户可以准备场地,两边并行推进,减少设备到了现场才开始逐项安装的等待。

最快14天部署有明确前提

英伟达称,采用这种预装方式,部署时间可由六个月缩短至最快14天。这里指的是设备运到已具备电力、冷却、网络等配套条件的场地之后,完成接入和部署所需的时间,场地建设本身不包含在内。

DSX POD面向模型训练和生产级推理。缩短安装与调试过程,是为了让新增加的算力更早进入实际运行。

参与交付的合作伙伴包括Armada、Bull、Crusoe、DayOne、戴尔、台达、伊顿、富士康旗下Ingrasys、技嘉、HPE、联想、和硕、云达科技、施耐德电气、Vertiv和纬创。
